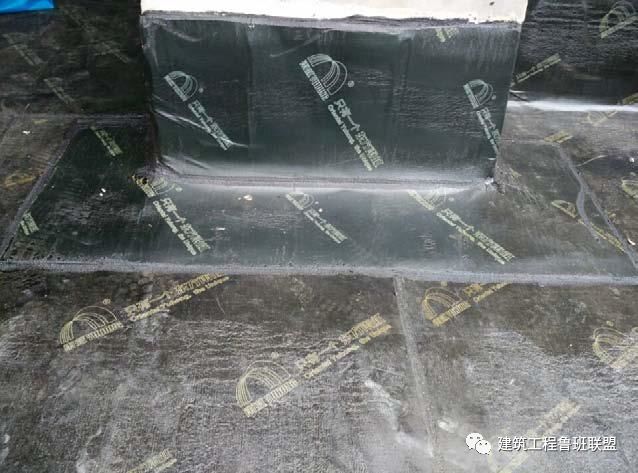

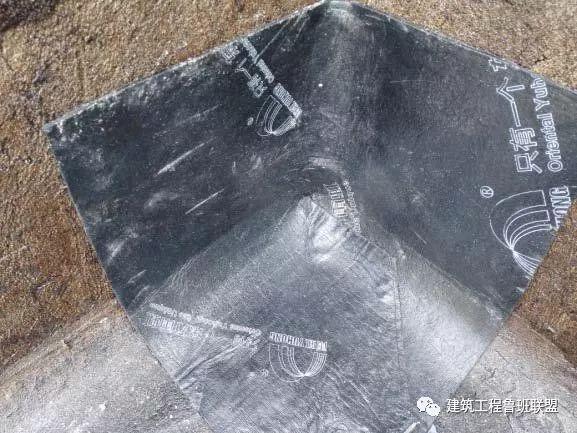

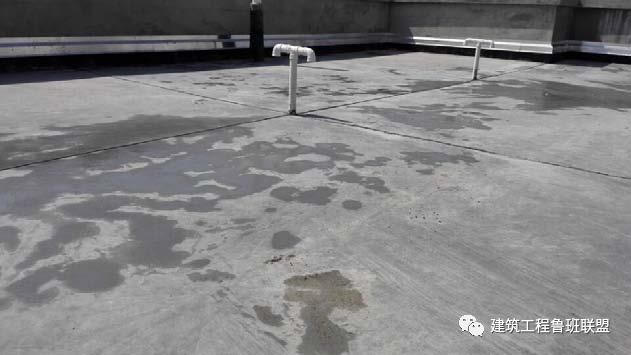

• <p id="arst0"></p>

  • <acronym id="arst0"><strong id="arst0"><address id="arst0"></address></strong></acronym>

      <acronym id="arst0"><label id="arst0"></label></acronym>

      屋面防水工程超詳細示范

      南京九建 4377 0

      屋面防水工程怎么做?看了這個實例示范就非常清楚了!本工程為住宅工程,屋面防水工程為3厚SBS自粘聚合物改性瀝青聚酯胎體防水卷材兩道;40厚C20細石混凝土保護層內配Φ6@150雙向鋼筋。

      屋面防水工程超詳細示范-第1張圖片-南京九建

      屋面防水工序與步驟

       屋面防水工程的詳細示范

       簡直是手把手演示

      · 屋面防水樣板策劃

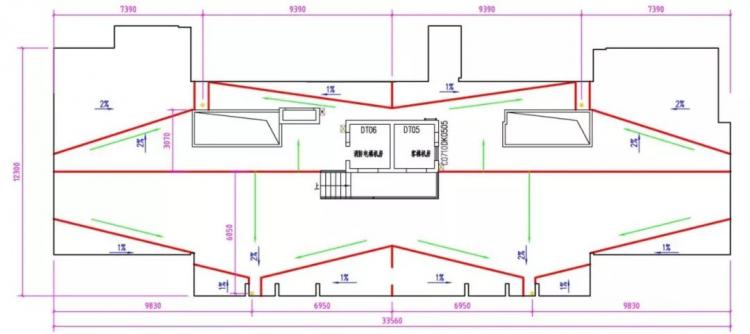

      根據屋面工程作法確定樣板施工樣式,屋面排水坡度,畫出屋面策劃示意圖。本建筑物總長33.56米,總寬度13.34米,總體南北向排水,坡度2%,東西向排水坡度1%,屋面共設排水口4只,其中北側兩只為側排雨落水口,南側兩只下排雨落水口。

      屋面防水工程超詳細示范-第2張圖片-南京九建

      屋面策劃示意圖

      屋面防水工程超詳細示范-第3張圖片-南京九建

      屋面排水坡度示意詳圖

      · 材料進場四方驗收

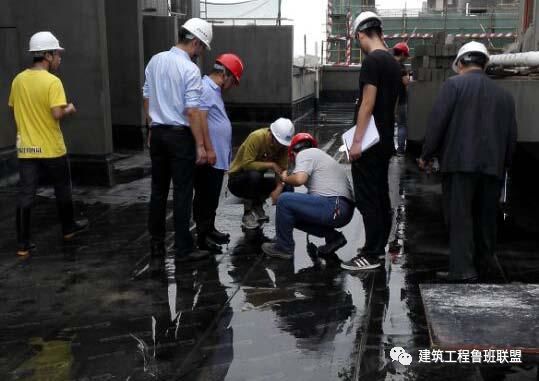

      材料進場經過甲方、監理、施工單位及供貨商四方共同檢查并驗收合格。

      屋面防水工程超詳細示范-第4張圖片-南京九建

      四方檢查驗收

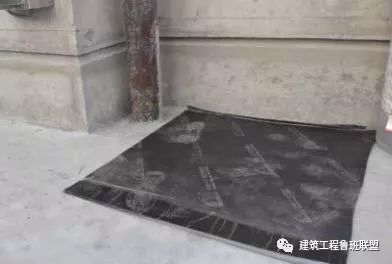

      · 材料存放

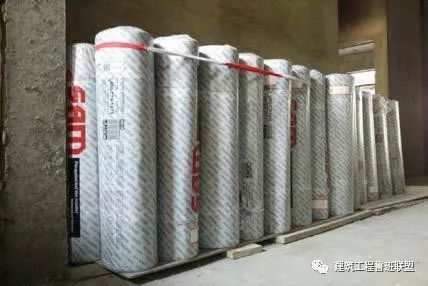

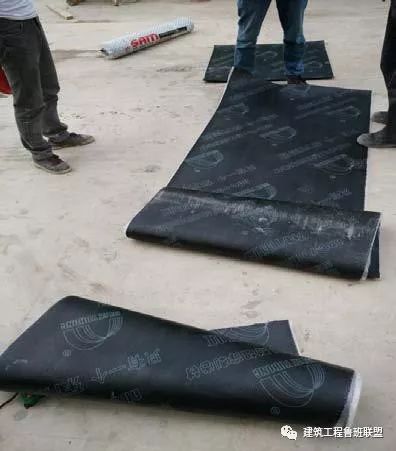

      根據現場實際進度情況,按不大于10000平方米為一個驗收批原則,劃分為兩個驗收批分別進行復試。防水卷材合理利用各棟樓頂層室內儲存,陰涼透風,室溫不高于40度,有效避免了雨淋、暴曬,且垂直堆放,高度不超過兩層。

      屋面防水工程超詳細示范-第5張圖片-南京九建

      屋面防水工程超詳細示范-第6張圖片-南京九建

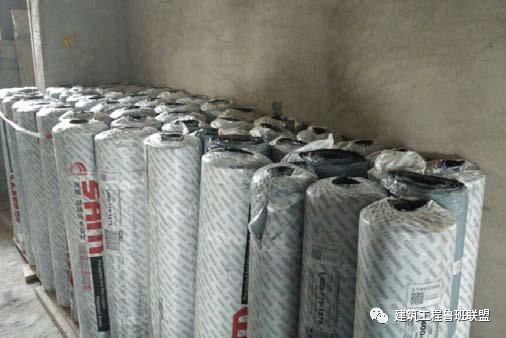

      合理利用樓層儲存

      · 材料取樣

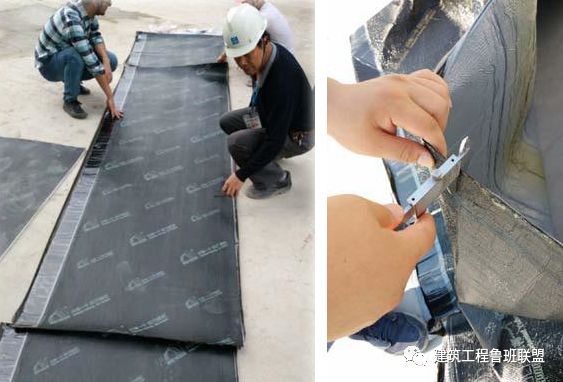

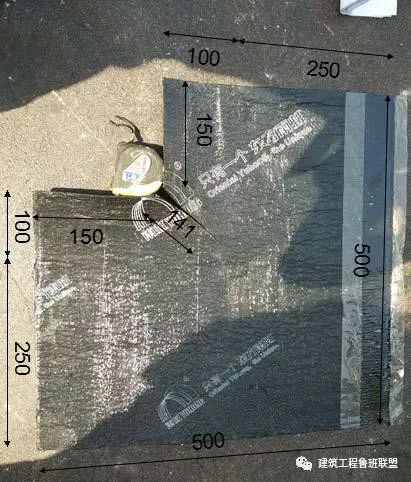

      防水材料經甲方、監理見證現場取樣(分別端部截取2500mm后再順縱截取2000mm長試樣3塊)送檢,并檢測合格。

      屋面防水工程超詳細示范-第7張圖片-南京九建

      現場見證取樣

      · 人員進場

      工人及施工班組進場,首先進行三級教育和安全交底,合格后方可上崗施工。全面執行三級技術交底制度(圖紙交底、方案交底、分項技術交底),對施工班組召開防水技術質量標準交底專題會。

      屋面防水工程超詳細示范-第8張圖片-南京九建

       施工流程

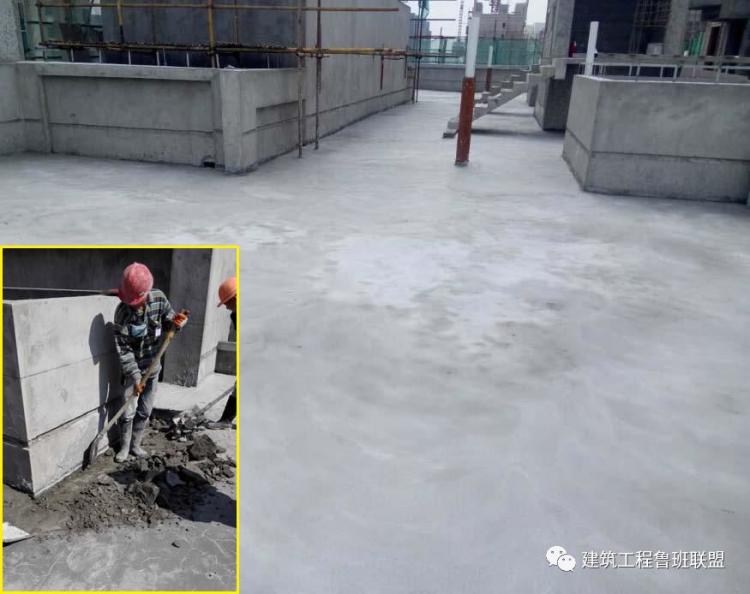

      1-基層處理

      基層在找坡施工前清掃干凈,不得有建筑垃圾及其他任何雜物。

      屋面防水工程超詳細示范-第9張圖片-南京九建

      2-標志制作

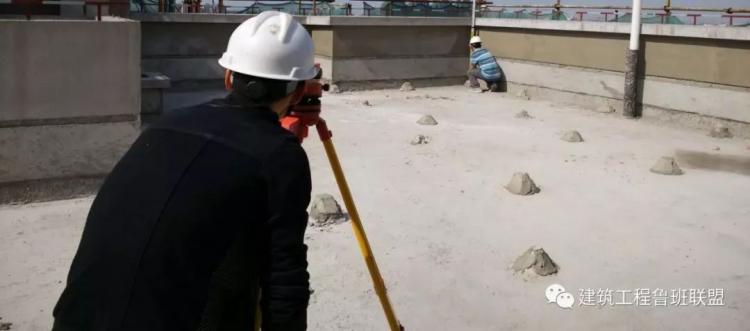

      標志灰餅制作按圖紙設計坡度制作,采用水準儀等工具嚴格施工、復核,允許偏差小于3mm。

      屋面防水工程超詳細示范-第10張圖片-南京九建

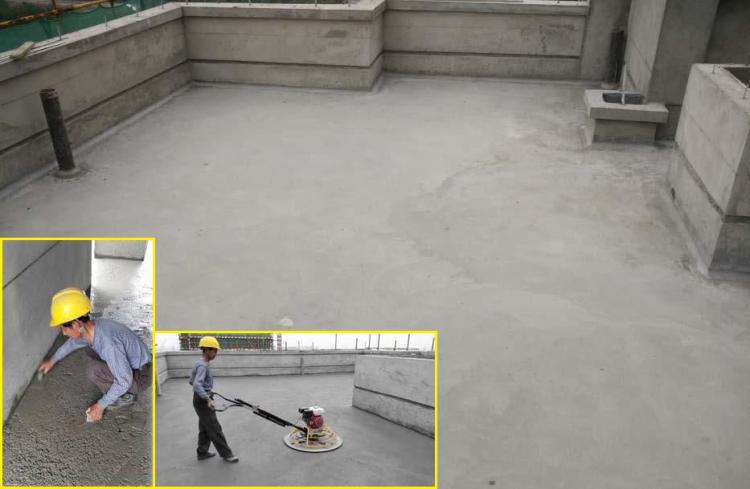

      3-泡沫砼找坡

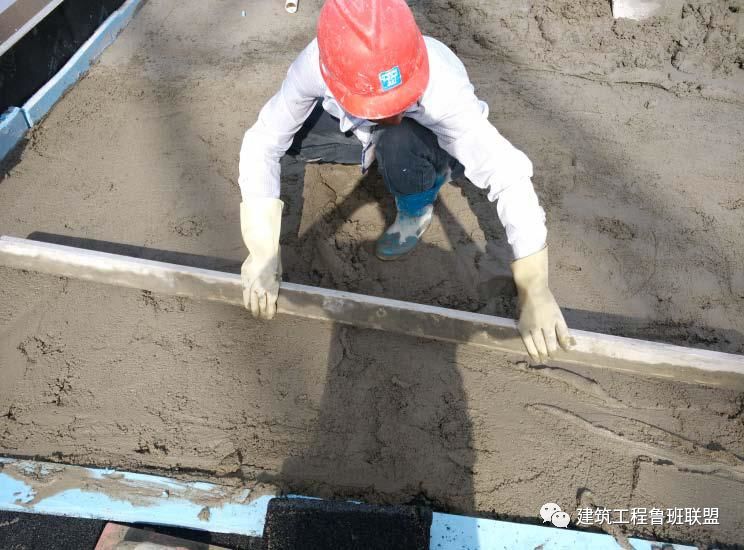

      泡沫砼采用整體澆筑工藝,厚度超過100mm分層施工。面層采用3米長刮尺刮平后用鐵板抹平壓光??v向坡度2%,橫向坡度1%。最薄處30厚,最高處180厚,坡度正確,表面平整,表面平整度允許偏差不大于7mm。

      屋面防水工程超詳細示范-第11張圖片-南京九建

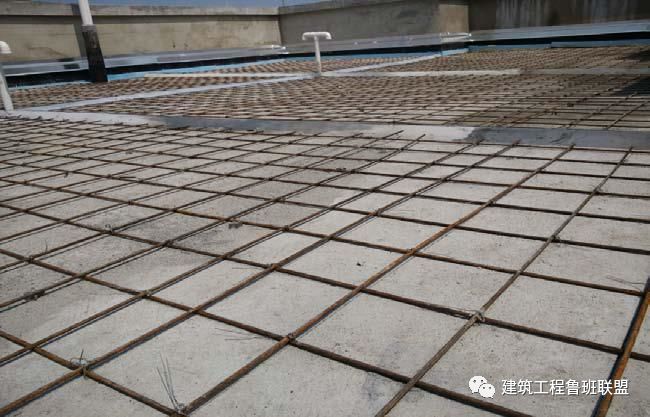

      4-找平層

      找平層采用20厚1:3水泥砂漿。找平層澆筑后及時抹壓密實并收光。一次機械,二次人工鐵板收光,無酥松、起砂、起皮的現象,表面平整度允許偏差不大于5mm。

      屋面防水工程超詳細示范-第12張圖片-南京九建

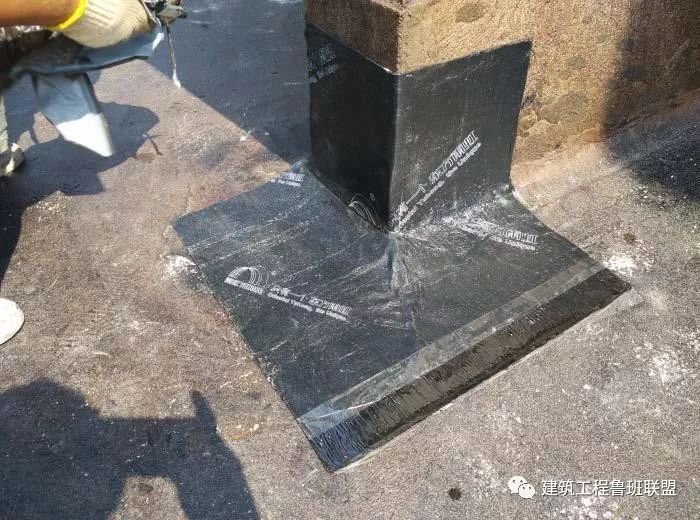

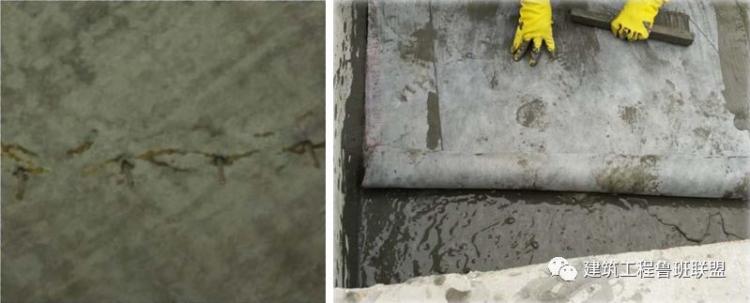

      5-細部構造處理

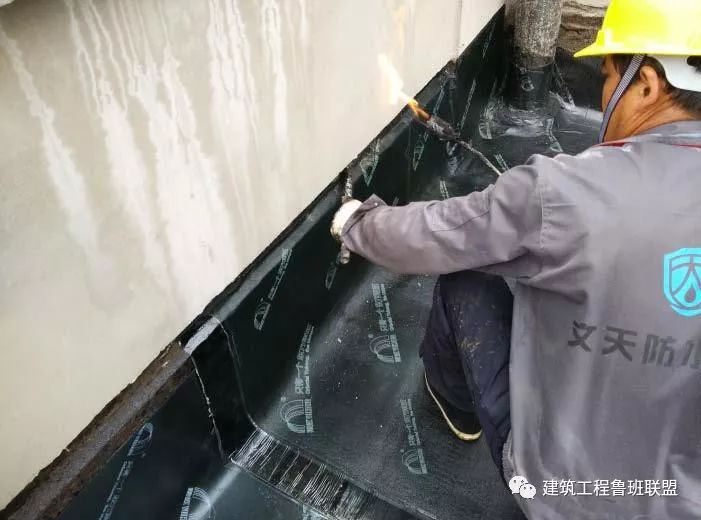

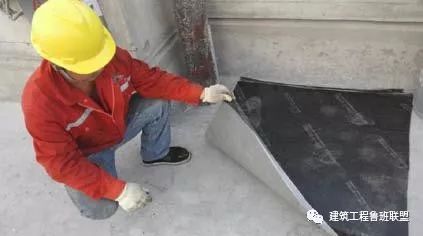

      卷材防水層的基層與突出屋面結構的交接處,以及基層處理的轉角處做成半徑不小于50mm圓弧狀,且整齊平順。

      屋面防水工程超詳細示范-第13張圖片-南京九建

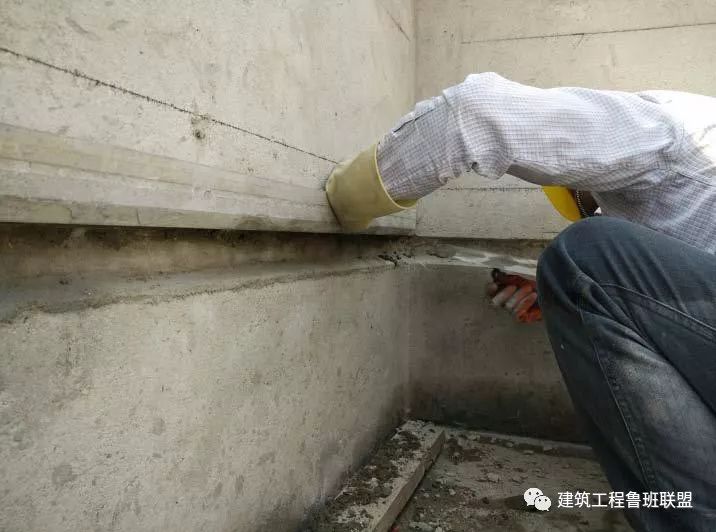

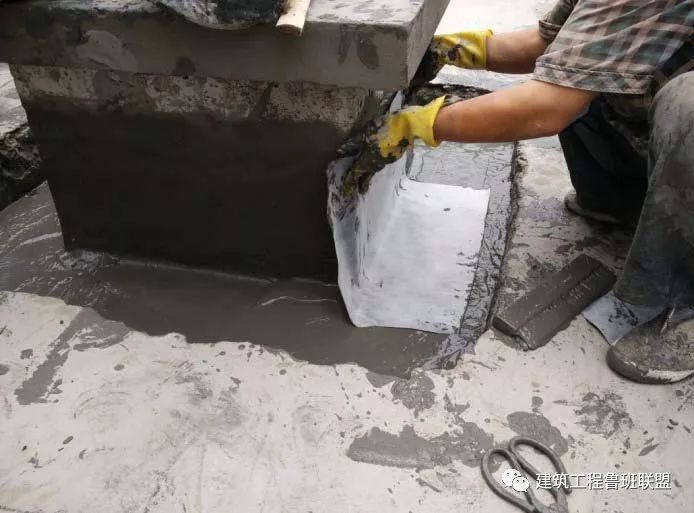

      與墻體交接部位的圓弧制作

      屋面防水工程超詳細示范-第14張圖片-南京九建

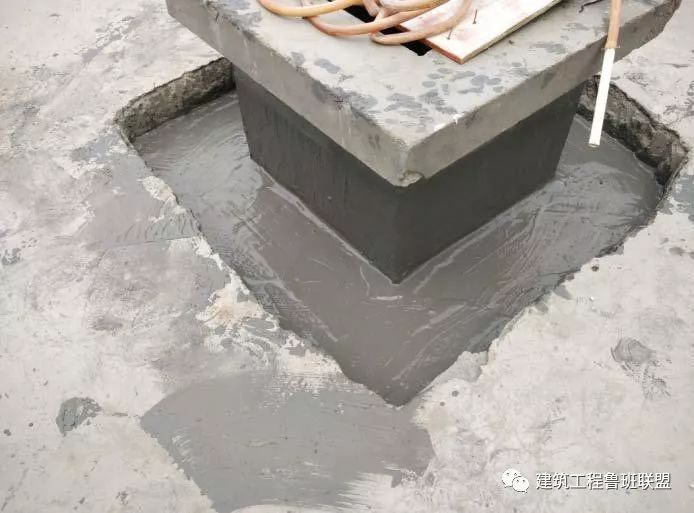

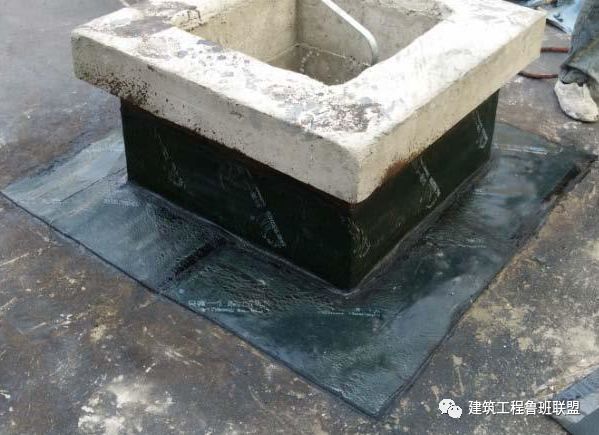

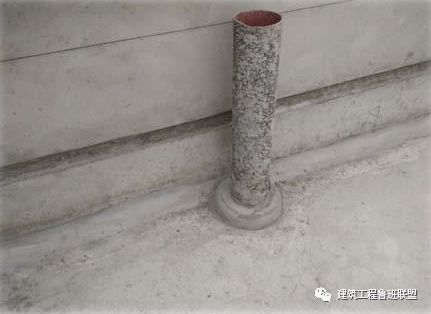

      出屋面管道根部圓弧制作

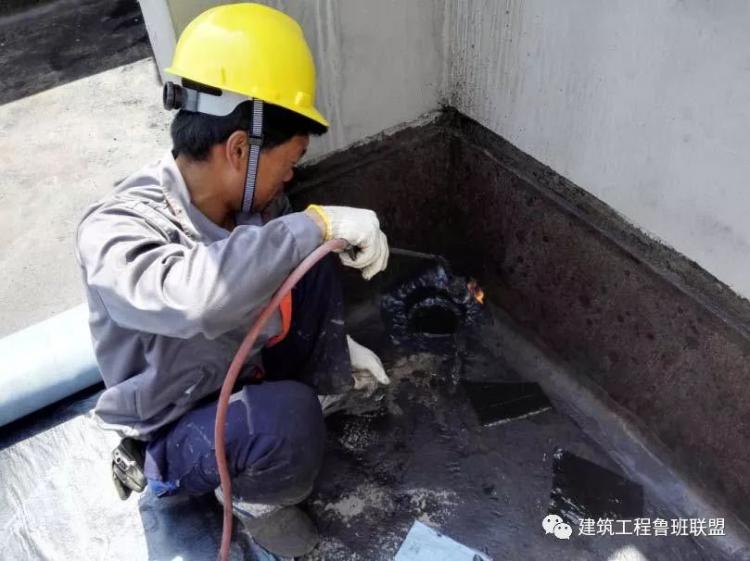

      6-煙道部位加強處理

      煙道等與屋面交接部位采用聚乙烯丙綸高分子防水卷材和防水涂料做基層防水加強處理。

      屋面防水工程超詳細示范-第15張圖片-南京九建

      聚乙烯丙綸高分子防水卷材

      屋面防水工程超詳細示范-第16張圖片-南京九建

      煙道等部位的防水加強處理

      7-結構盛水試驗

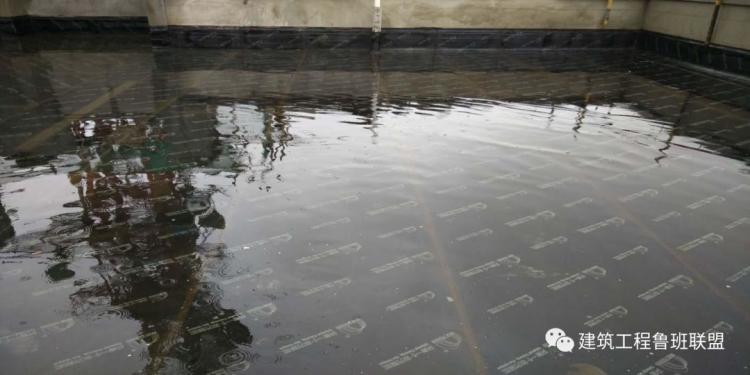

      基層處理完成后及時做盛水試驗,水深50mm以上,盛水48小時。

      屋面防水工程超詳細示范-第17張圖片-南京九建

      8-滲水處理

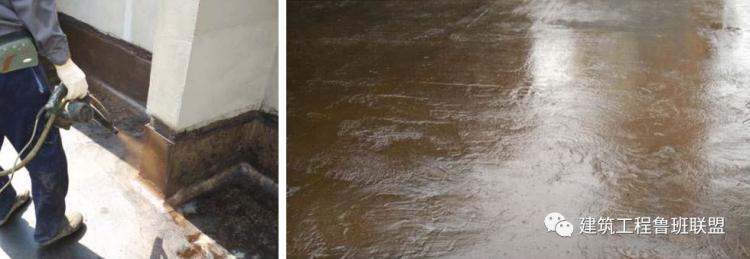

      盛水試驗后發現有兩處滲水,經及時板下壓密注漿、板上增做聚乙烯丙綸高分子防水卷材和防水涂料強化處理后再做此范圍的盛水試驗,達到無滲水現象。

      屋面防水工程超詳細示范-第18張圖片-南京九建

      9-冷底油涂刷

      在鋪貼防水層前在基層上均勻涂刷冷底油,采用噴涂的方法,噴涂厚薄均勻,不存在漏底和堆積的現象。

      屋面防水工程超詳細示范-第19張圖片-南京九建

      10-附加層材料裁剪

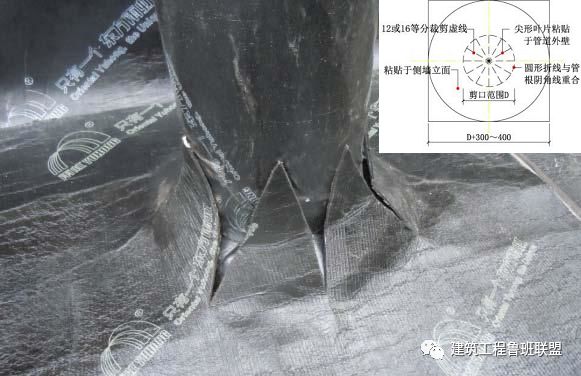

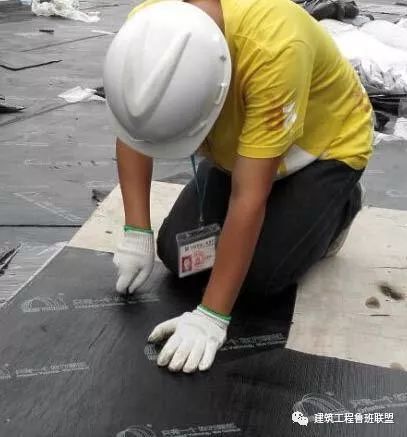

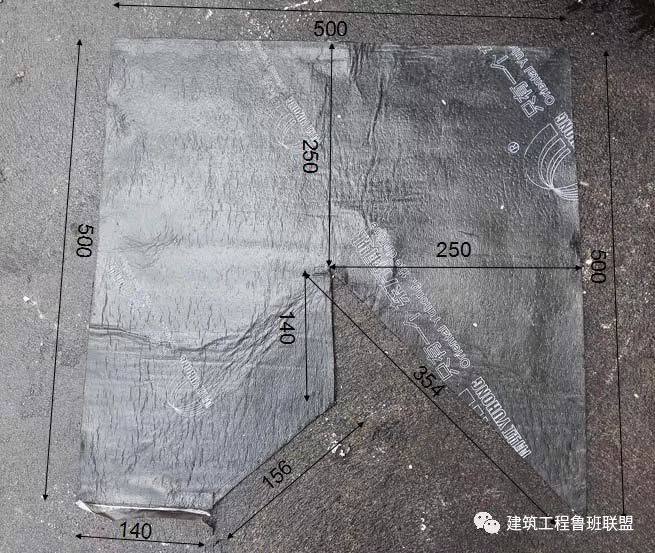

      管理人員現場示范指導陰陽角附加層部位卷材剪裁。

      屋面防水工程超詳細示范-第20張圖片-南京九建

      卷材必須在模板上剪裁

      11-附加層施工

      屋面防水工程超詳細示范-第21張圖片-南京九建

      屋面防水工程超詳細示范-第22張圖片-南京九建

      屋面防水工程超詳細示范-第23張圖片-南京九建

      12-陰陽角施工

      陰陽角部位嚴格按照規范及質量技術交底施工制作。

      屋面防水工程超詳細示范-第24張圖片-南京九建

      屋面防水工程超詳細示范-第25張圖片-南京九建

      材料剪裁

      屋面防水工程超詳細示范-第26張圖片-南京九建

      屋面防水工程超詳細示范-第27張圖片-南京九建

      完成效果

      14-水落口

      防水層及附加層伸入水落口杯內不應小于50mm,并粘貼牢固。

      屋面防水工程超詳細示范-第28張圖片-南京九建

      下排式雨落水口

      屋面防水工程超詳細示范-第29張圖片-南京九建

      側排式雨落水口

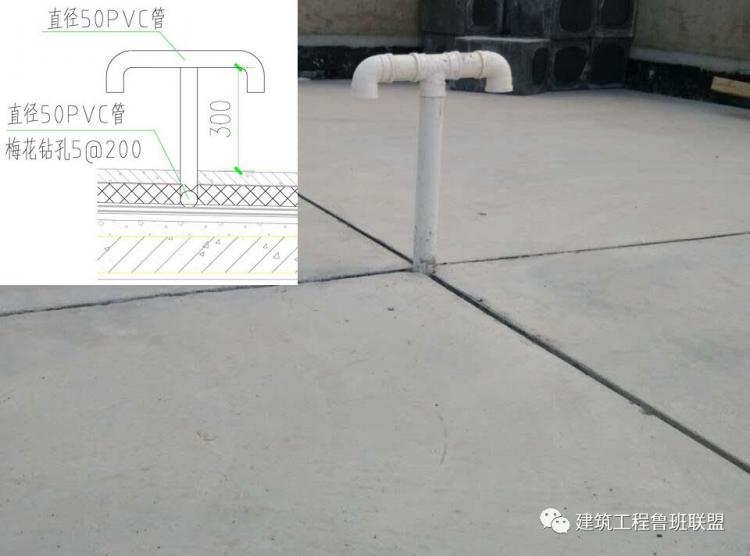

      15-出屋面管道細部處理

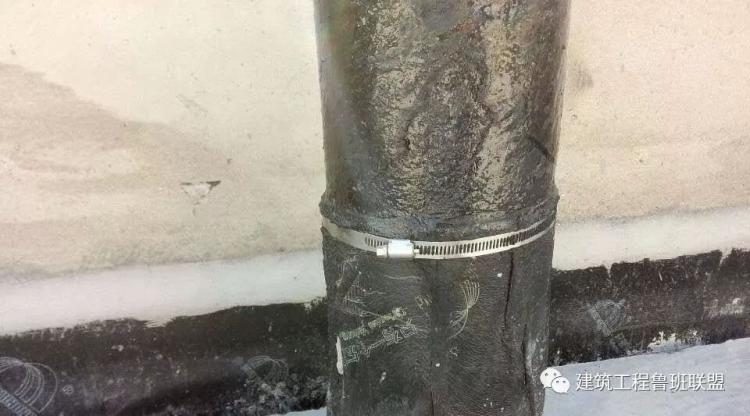

      屋面防水工程超詳細示范-第30張圖片-南京九建

      屋面防水工程超詳細示范-第31張圖片-南京九建

      16-出屋面管道卷材金屬箍收頭

      屋面防水工程超詳細示范-第32張圖片-南京九建

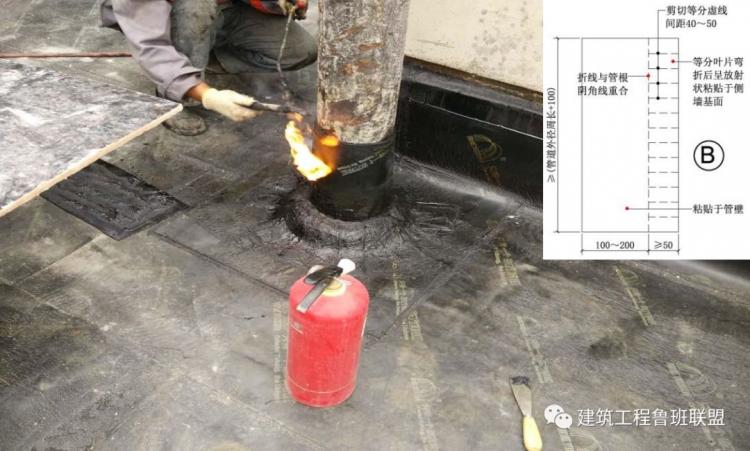

      17-第一道卷材預加熱處理

      屋面防水工程超詳細示范-第33張圖片-南京九建

      火焰加熱角度30~45度

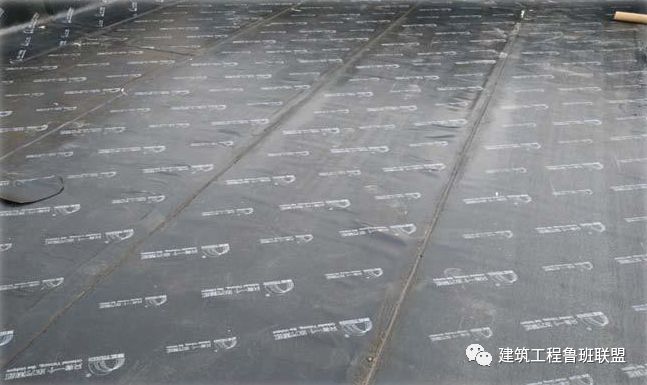

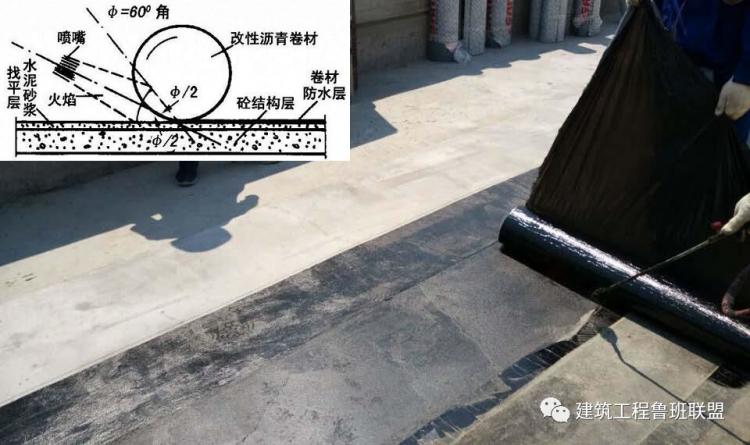

      18-第一道卷材施工

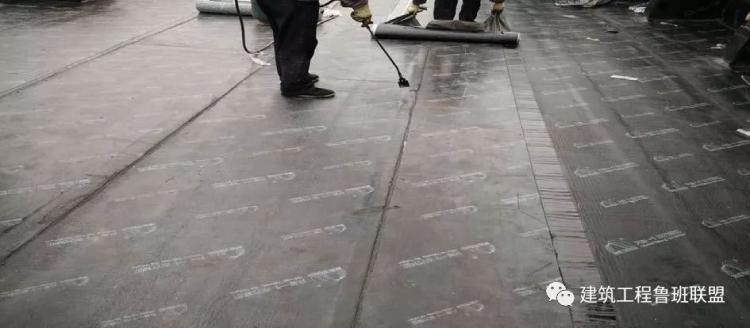

      基層含水率經測試小于9%(采用1㎡的卷材覆蓋在找平層上,靜止平放3 小時,用手掀開后查看卷材與基層接觸面無水?。┖蠓酱竺娣e施工,卷材搭接縫順流水方向鋪貼,搭接縫彈線控制。

      屋面防水工程超詳細示范-第34張圖片-南京九建

      靜置3小時

      屋面防水工程超詳細示范-第35張圖片-南京九建

      檢查無水印

      屋面防水工程超詳細示范-第36張圖片-南京九建

      19-第二道卷材施工

      上下卷材平行鋪貼,第二道卷材與第一道卷材搭接寬度不小于卷材幅寬的三分之一,相鄰兩幅卷材短邊搭接錯縫大于500,卷材搭接縫順流水方向鋪貼。

      屋面防水工程超詳細示范-第37張圖片-南京九建

      20-卷材搭接

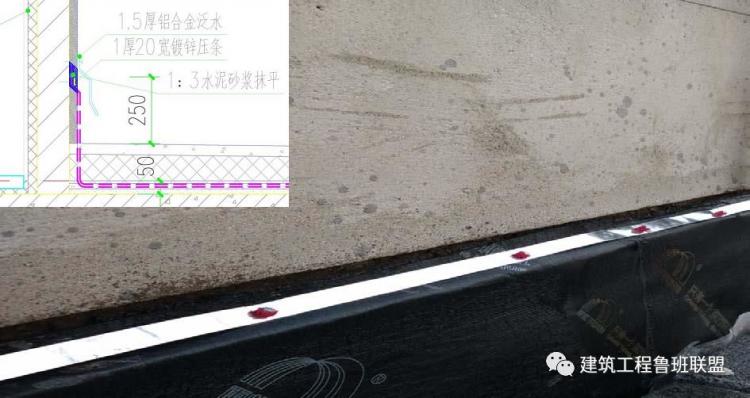

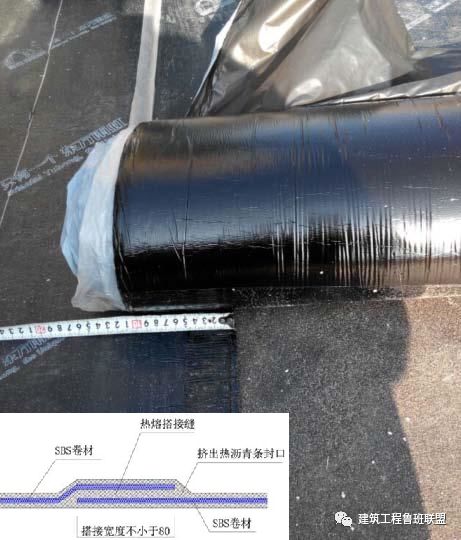

      防水卷材的搭接滿足規范要求,不小于8cm。

      屋面防水工程超詳細示范-第38張圖片-南京九建

      21-女兒墻

      屋面防水工程超詳細示范-第39張圖片-南京九建

      屋面防水工程超詳細示范-第40張圖片-南京九建

      屋面防水工程超詳細示范-第41張圖片-南京九建

      22-女兒墻鍍鋅防水金屬壓條收頭

      屋面防水工程超詳細示范-第42張圖片-南京九建

      23-陽角面層加強

      陽角是防水層最易被破壞部位,容易產生滲漏,面層作加強處理。

      屋面防水工程超詳細示范-第43張圖片-南京九建

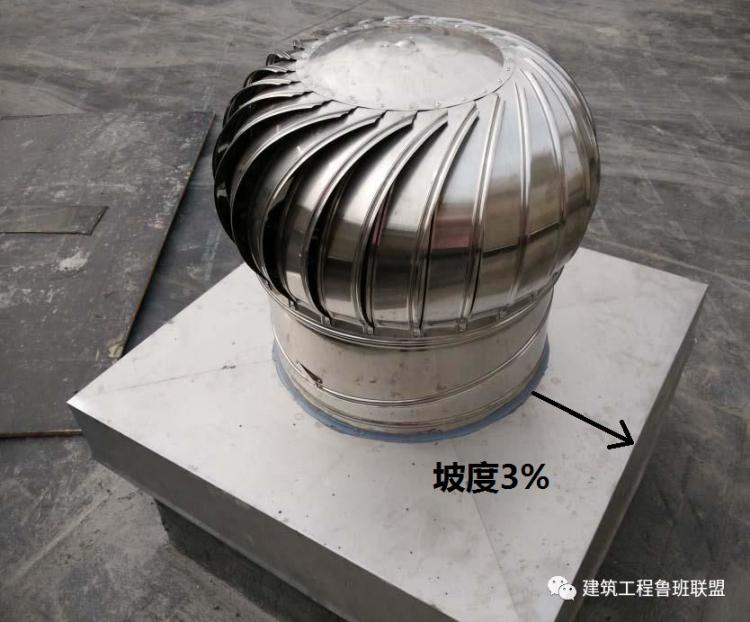

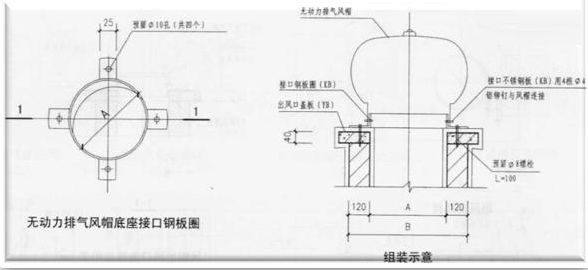

      24-無動力風帽

      改進無動力風帽安裝方式,采用整體全覆蓋底座,自然坡度大于3%。封閉安裝,減少滲漏機會。

      屋面防水工程超詳細示范-第44張圖片-南京九建

      屋面防水工程超詳細示范-第45張圖片-南京九建

      成品不銹鋼整體蓋板

      25-盛水試驗

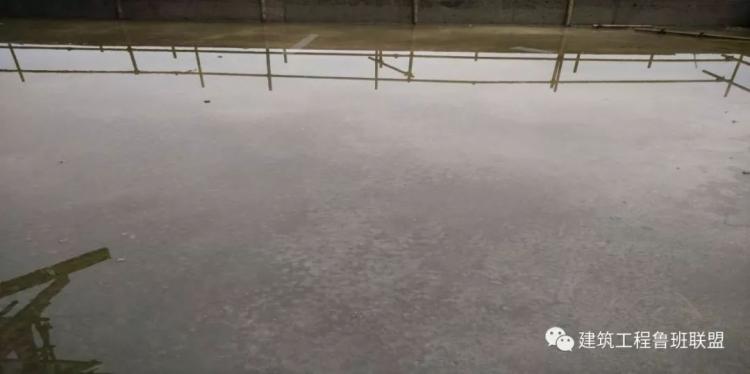

      卷材施工完成之后,做48小時盛水試驗檢查,盛水深度50~80mm,未發現滲水現象。

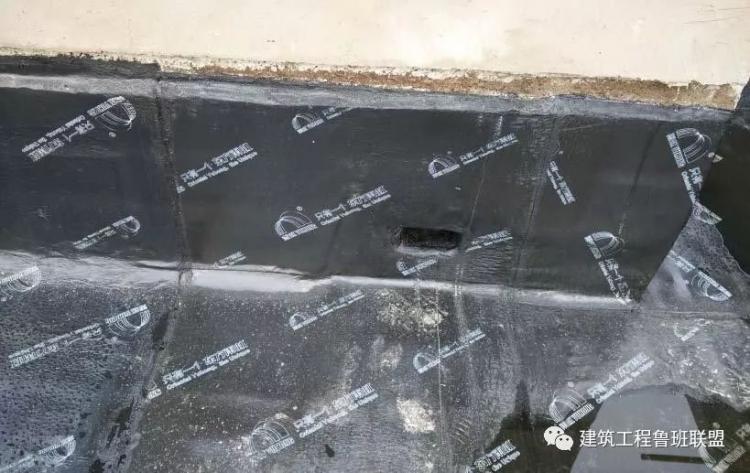

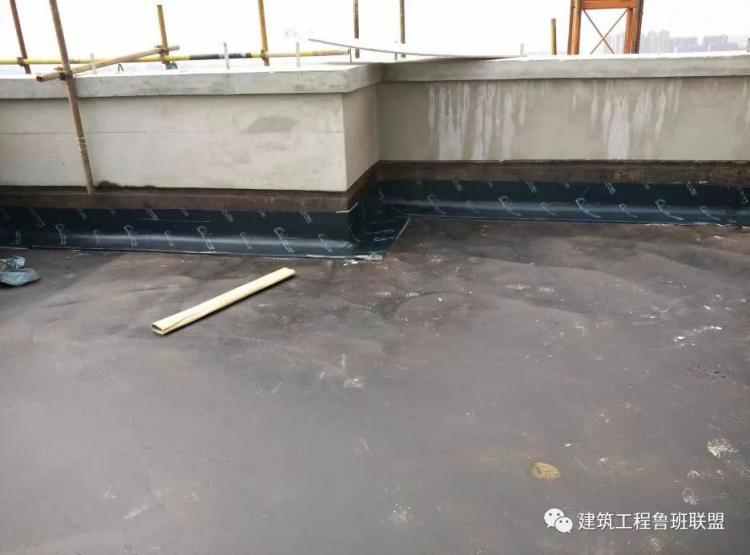

      屋面防水工程超詳細示范-第46張圖片-南京九建

      26-三方驗收合格

      由業主、監理和施工單位三方共同對屋面防水層進行專項驗收,一次性通過驗收合格。

      屋面防水工程超詳細示范-第47張圖片-南京九建

       保溫層及保護層

      · 泡沫玻璃保溫板與砂漿隔離層

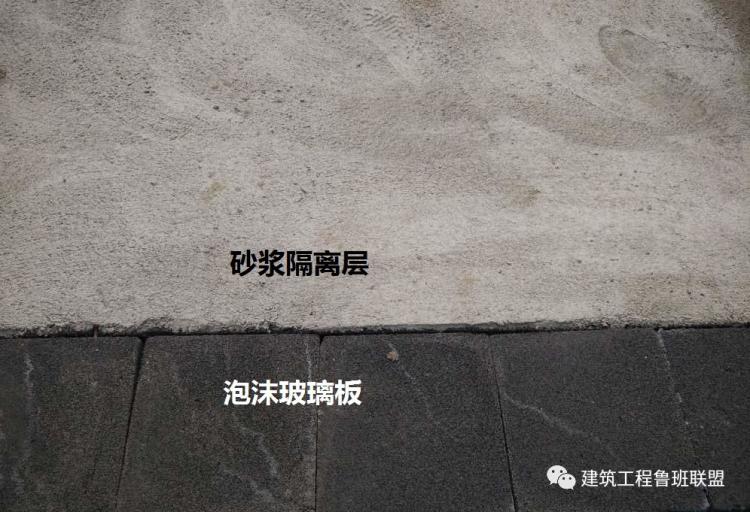

      保溫層采用300×300×95泡沫玻璃板,面層10厚低標號砂漿隔離層。

      屋面防水工程超詳細示范-第48張圖片-南京九建

      屋面防水工程超詳細示范-第49張圖片-南京九建

      · 設置通氣管

      屋面防水工程超詳細示范-第50張圖片-南京九建

      · 保護層鋼筋安裝

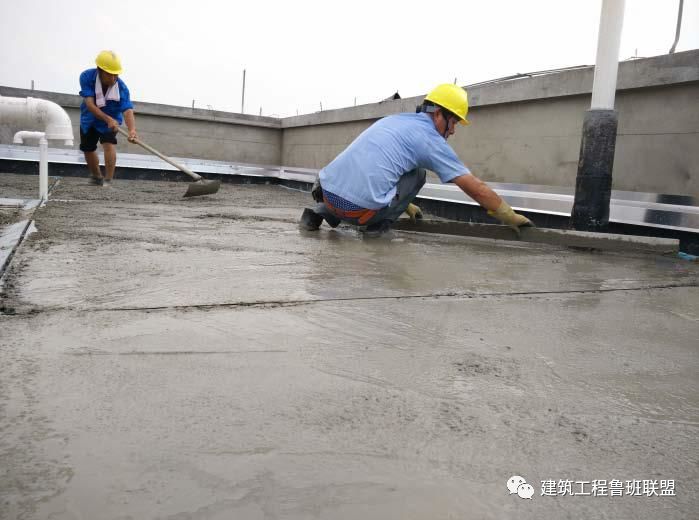

      屋面40厚C20細石砼防水保護層,內配Φ6@150雙向鋼筋置于中上部,鋼筋墊塊20厚,綁扎規范,間距正確。

      屋面防水工程超詳細示范-第51張圖片-南京九建

      · 防水砼保護層

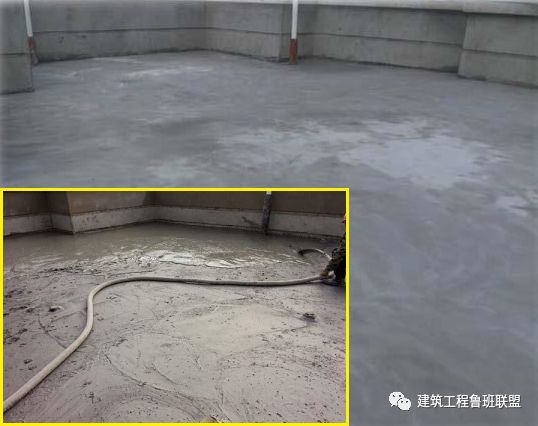

      屋面防水工程超詳細示范-第52張圖片-南京九建

      屋面防水工程超詳細示范-第53張圖片-南京九建

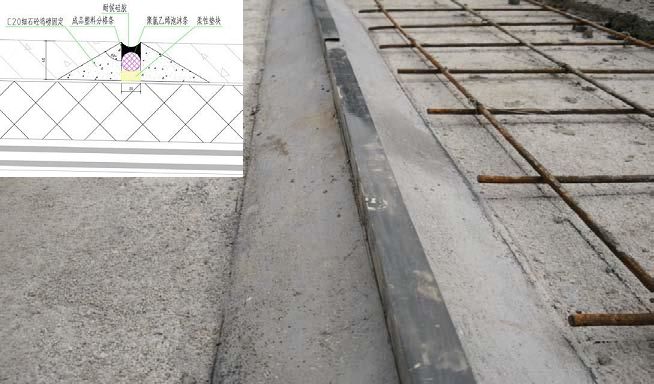

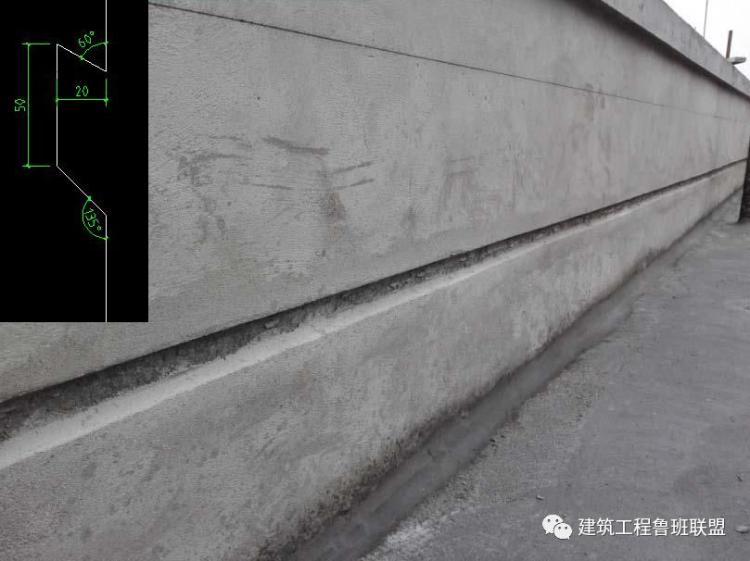

      · 分隔縫

      嚴格按照圖紙與規范要求設置保護層分格縫,分格縫間距不大于6m,縫寬20mm,采用20×40成品塑料分格條,C20細石砼60度角固定(下部彈線控制坡度,上口帶線控制平直度),施膠前采用塑料蓋板保護,沿女兒墻側縫寬30mm。分格縫內填塞柔性硅膠。

      屋面防水工程超詳細示范-第54張圖片-南京九建
